Bienvenidos, colchoneros

Web no oficial del Nuevo estadio del Club Atlético de Madrid. Web oficial del Club : web.

El propósito de esta web es el seguimiento de la obra y todo lo relacionado acerca del Nuevo estadio. Sólo somos unos aficionados desinteresados, no ligados a ninguna política del club, cuyo único objetivo es el de arrojar luz al asunto e informar, manteniéndonos al margen de cualquier polémica.

Cada cambio, cada avance, será mostrado aquí a todos los aficionados.

** Estadios

actualizaciones

Última actualización : Obras : 1 Marzo. Web : 1 Marzo

REPORTAJE DE PAMAFER DE ESTE DOMINGO 1 DE MARZO (60 FOTOGRAFÍAS APRÓX.)

domingo, 1 de marzo de 2015

lunes, 2 de febrero de 2015

Febrero 2015


DETALLES OBRA (22 Febrero 2015) : Ampliado este apartado con nueve detalles
de la obra observados en los últimos reportajes.

OPINIONES (9 Febrero 2015) : Actualizado este apartado con dos
interesantes opiniones de `Nasnog´ y `Papagenoatm´.

- Noticia del entorno del Nuevo estadio (20 Febrero 2015) : "El Pleno del Ayuntamiento ha ratificado el entorno del Nuevo estadio y sólo queda pendiente de la Comunidad" : LinkLink
(Nota : Los planos fueron publicados en Octubre 2014, están ubicados de forma provisional en el apartado "Accesos Nuevo estadio" por su parte superior. Enlace a ellos : Plano1, Plano2, Plano3, Texto)

- Noticia de `Mundo Deportivo´: "El entorno del nuevo estadio del Atlético, a punto
de acabar su tramitación" (13 de Febrero) : Link
- Actualización en la web de la ingeniería que trabaja en las obras, con la
parte resumida de los trabajos de Diciembre 2014 (11 de Febrero) : Web
(Nota : Recopilación de estas fotos, algunas parecen de primeros de Enero 2015 : Link)
- Noticia de "Mundo Deportivo" en el que informan que
las obras vuelven a estar al 100% (2 de Febrero) : Link





**  FEBRERO 2015  **

DETALLES DE LA OBRA (22 de Febrero 2015) : Añadidos en el apartado "Detalles Obra" algunos detalles observados en los últimos reportajes fotográficos.

CARLOS-INDIO (Visita a las obras, 18 de Febrero 2015) : Mucho movimiento, hacía tiempo que no me pasaba y me ha sorprendido gratamente, numerosos grupos de obreros trabajando en muchas líneas. El ritmo con el que salían y entraban camiones era importante, aparte de los movimientos de maquinaria por el exterior …, del interior salían volquetes con tierra cada 2 o 3 minutos y entraban hormigoneras (había 2 mangueras en ese momento una fuera y otra dentro). De seguir este ritmo avanzará muy bien el estadio este año. Yo, que habré ido unas 6-8 veces por allí, nunca me he encontrado con un ritmo tan notorio y eso que se trabaja dentro del campo y en el interior de la instalación existente, y que hay zonas del norte y otras zonas que los operarios están metidos en la estructura y no se los ve bien.

Fotografías 18 Febrero 2015
FOTOGRAFÍAS DE CARLOS-INDIO

AMPLIAR

Fotografías 17 Febrero 2015
FOTOGRAFÍAS DEL CLUB ATLÉTICO DE MADRID

AMPLIAR

AMPLIAR  /  AMPLIAR

AMPLIAR

AMPLIAR  /  AMPLIAR

AMPLIAR

AMPLIAR  /  AMPLIAR

AMPLIAR

AMPLIAR

AMPLIAR


DETALLES DE LA OBRA (16 de Febrero 2015) : Realizan algún tipo de trabajo (pendiente por identificar) entre algunas vigas de la grada baja en fondo Norte : *Imagen
- En estas fotos, en el fondo Norte, también se observa lo detallado en el reportaje del 15 de Febrero, unas armaduras nuevas en la parte baja de las futuras vigas porta-gradas de grada alta, sobre parte del voladizo ya hormigonado : *Imagen

Fotografías 16 Febrero 2015
FOTOGRAFÍAS DEL INTERIOR DE LA OBRA



DETALLES DE LA OBRA (15 de Febrero 2015) : La grada alta en el fondo Norte va a estar como a 2 alturas, una parte menor por debajo del futuro forjado de planta y sobre todo una parte mayor por encima del forjado. Lo que están realizando ahora, parece que es lo que se hizo también en niveles inferiores : un voladizo (se observa el frontal de parte de este voladizo ya hormigonado) y vigas horizontales que unen este voladizo con los pilares de planta, para realizar seguidamente sobre esto el forjado de esa planta. En la parte baja, la del voladizo (y que queda por delante de los pilares de abajo), se observan trabajos de parte de las futuras vigas porta-gradas de grada alta, con unas armaduras nuevas dispuestas en diagonal y unos pequeños encofrados escalonados en la parte interior (estos encofrados puede que sean para unir las vigas horizontales con el voladizo). A su lado, se observa como realizan las vigas horizontales que quedan a una altura algo mayor, igual que se observa en las secciones : *Imagen

PAMAFER (Visita a las obras, 15 de Febrero 2015) : Desde lo que se ve desde fuera, se sigue avanzando en las líneas comentadas en reportajes anteriores. Como Novedades : Se comienza un nuevo nivel de muro exterior en el Norte, el 3º (4º nivel contando el nivel 0). Y se observan trabajos en la parte baja e interior de las futuras gradas porta-gradas de grada alta en fondo Norte. También trabajos interesantes es que se observan nuevos encofrados diferentes en el extremo Noroeste y avance del muro exterior de escaleras del acceso Noroeste, la realización del gran pilar del extremo Suroeste en nivel 2 … y demás trabajos ya comentados en reportajes anteriores. La obra ya tiene ritmo.

Fotografías 15 Febrero 2015
RENTON (Valoración personal, 6 de Febrero 2015) : Muy avanzada la zona Norte con muros exteriores de nivel 1 y 2, suelo realizado de nivel 1 que llegó al extremo Noroeste, realización de pilares, y con una destacada novedad : Comienzan a realizar la planta 2 en zona Norte.
Al margen de otros trabajos, el avance del suelo de nivel 1 por el Este ha avanzado a muy buen ritmo esta semana, se nota que la obra ya está al 100%. Se verá buen avance a partir de ahora.

TETUÁN (Visita a las obras, 6 de Febrero 2015) : Desde hace tres semanas que estuve en las obras ... he visto un progreso importante. Todas las grúas-torre funcionando y muchos obreros trabajando, y eso que era viernes sobe las 13.30, que los Viernes se suelen ir a las 13.00. Estaban poniendo muchos encofrados. Mucho movimiento de camiones con tierra y hormigoneras. Vi obreros en la zona de afuera de la Gradona y máquinas introducirse en la instalación existente por el Sur.

Fotografías 6 Febrero 2015
FOTOGRAFÍAS DE TETUÁN   HORA : 13.30

AMPLIAR

AMPLIAR

AMPLIAR
AMPLIAR  /  AMPLIAR



RENTON (Visita a las obras, 2 de Febrero 2015) : En la línea de lo comentado en la visita del día 28 de Enero. Se ha recobrado la normalidad y se trabajaba en todas líneas de trabajo del estadio (en el interior, dentro de la instalación existente, en la estructura y en fachada). Reseñar que en el Norte se trabajaba en todas las líneas, pero al ser una zona alejada, que queda tapada en muchas zonas a pie de calle y con cámara mala... pues imposible sacar fotos de ello (se verá lo avanzado del Norte en próx. reportajes con cámara de calidad y zoom).
- Por no repetir cosas, se trabaja en la línea de lo comentado el día 28. Y a ello, añadir, que se trabajaba excavando algún trabajo en el exterior del lateral Este, que entraban hormigoneras en los interiores de la instalación existente por el Sur, se hormigonaba suelo exterior Sur, realizaban el cierre perimetral del nivel 1 del extremo Suroeste con encofrados en ese momento, pronto empezarán a levantar muros de nivel 1 en córner Sureste (ya tienen preparada la zona) y que tienen ya elaboradas parte de las escaleras de acceso a graderío alto en el saliente del córner Noreste (en ambos extremos, aunque sólo se puede ver uno en fotos).
Ahora mismo, se avanza en todas las líneas posibles, vuelven a ser constantes los trabajos, y se utilizan todas las grúas. Prácticamente el ritmo que solía ser habitual antes de Noviembre.

Fotografías 2 Febrero 2015
FOTOGRAFÍAS DE RENTON

AMPLIAR  /  AMPLIAR

AMPLIAR

viernes, 2 de enero de 2015

Enero 2015


LÍNEA DE TRABAJO (7 Enero 2015) : Actualizado este apartado con la parte
resumida de los meses de Octubre, Noviembre y Diciembre 2014.




**  ENERO 2015  **

NOTA (28 de Enero 2015) : Se observa, que, aparte de lo abajo comentado, siguen avanzando las vigas de la grada baja y el terreno de la grada baja en lateral Este. Fotos de una relevante visita al estadio, por ahora no podemos avanzaros nada.

Fotografías 28 Enero 2015

AMPLIAR
AMPLIAR



RENTON (Visita a las obras, 28 de Enero 2015) : Bastante satisfecho con la visita de hoy, ya se trabaja en casi todas las líneas y se usan las 7 grúas-torre. Se trabajaba en 9 ó 10 puntos :
- Fuera de la fachada de la instalación existente, llevan bastantes días ya haciendo algo aquí y se ve un gran agujero en el suelo.
- Córner Suroeste. Encofraban y demás. Aquí en las últimas 2 semanas han hecho varios muros y hoy se veía en el extremo un incipiente nivel 1.
- Córner Sureste. Un nueva nueva cuadrilla trabajando en esta zona, concretamente empezaban a colocar puntales y sopandas para próximos muros de nivel 1.
- Lateral Este. Una nueva cuadrilla de operarios colocando puntales y sopandas para continuar el suelo de nivel 1 por este lateral.
- Córner Noreste. Realizaban escaleras y hormigonaban con la manguera amarilla y las hormigoneras que iban y venían.
- Mitad Norte. Realizaban pilares y muros. Destacable el nivel 2 de muros de fachada exterior.
- Córner Noroeste. Bastantes operarios en esta zona, no sabría decir que hacían desde tan lejos. Destacar que en esta zona se observa muro de nivel 1 completado.
- En el interior se excavaba justo el centro de la obra, en algún momento se vislumbraba la pala moverse y salían los camiones con tierra ininterrumpidamente.
- En el interior de la obra también se intuía que se trabajaba en encepados o encofrados puesto que utilizaban la grúa del Oeste y la del Sur, y se veían los paneles subir.

Es posible que se trabajara en el avance de vigas de grada baja o terreno de grada baja en lateral Este y en el interior de la instalación existente (salían maquina de aquí), pero imposible garantizar desde fuera. Me ha parecido que el ritmo es el que solía haber hasta Octubre, ni mucho menos frenético, pero al menos si que continuo, que se utilizan todas las grúas-torre y que se trabajaba en todas las líneas de trabajo (algo que a mi particularmente me parece una gran noticia, que al menos se trabaje en todas la zonas, y que no haya zonas que no avancen nada). Lo que más me agradó sin duda, fue ver que se comienza a trabajar en 2 puntos del Lateral Este, una zona que no la tocaban en mucho tiempo.
(No realicé fotos ni vídeo, en próximos reportajes se verán cosillas interesantes ya)

NOTA (21 de Enero 2015) : Vídeo realizado pasadas las 14.00, en la hora de la comida, desde el centro del interior de la obra (sobre una máquina localizada en una zona no excavada aún). Intentaremos tener más vídeos y fotos del interior de la obra. Nos comentan que ya se va recobrando la normalidad. Como se ve en el vídeo, la grada baja comienza a tomar forma en el fondo Norte, donde ya hay incluso algunas vigas porta-gradas realizadas.

Fotografías 21 Enero 2015
CAPTURAS DEL VÍDEO DEL INTERIOR DE LA OBRA

AMPLIAR
AMPLIAR

Vídeo 21 Enero 2015




NOTA (15 de Enero 2015) : Nos confirmaron que el terreno que actualmente están sacando del interior de la obra es el que pertenece al del futuro terreno de juego.

Fotografía 15 Enero 2015

AMPLIAR


PAMAFER (14 de Enero 2015) : Confirmo que esta mañana estaban 5 grúas-torre funcionando. La gran sorpresa me la llevé porque la del fondo Sur igualmente estaba funcionando (las del Sur hacía muchas semanas que no las tocaban) (Nota : A las 17.30 de hoy, esta grúa del Sur continuaba trabajando)

DETALLES DE LA OBRA (13 de Enero 2015) : Desde el último reportaje de Diciembre la obra tan sólo ha avanzado en el Norte y en el interior de la obra (a la espera de tener fotos del interior para detallarlo). En el fondo Norte, se ve que ha avanzado el suelo del nivel 1 y el muro exterior de Nivel 1, estando ya muy cerca del córner Noroeste, y el extremo final de ese córner que parece que se encuentra en un nivel 2.
- También parece que han realizado algún tipo de preparativo en el fondo Norte, seguramente sea para el siguiente nivel : *Imagen.
- Han completado el muro de escaleras Noreste y después de quitar todos los puntales y andamios interiores ... realizaron unos pilares de gran altura por la cara interna : *Imagen

TETUÁN (Visita a las obras, 13 de Enero 2015) : Había movimiento, pero igual algo menos del esperado, y desde fuera la impresión es que apenas se trabajaba en la estructura, muy poco personal en ese momento, y sólo en el fondo Norte. La principal actividad cuando estuve era el vaciado de terreno del interior con la salida ininterrumpida de camiones con terreno, en el Sur vaciaban parte del terreno que sacaban del interior y lo alisaban. Creo que ha habido alguna visita, se ve en varias fotos 5 personas en la gradona, estuvieron unos 20 min. Cuando me iba vi algún trabajo menor en el Sur y por fuera en la fachada Oeste. Habrá que estar atentos los próximos días, visto lo visto hoy... todavía dista bastante para que la obra tenga un ritmo normal, para que haya un ritmo normal se tiene que trabajar en casi todas las líneas.
(Por la tarde, alguna persona nos comentó que al menos se habían movido 4 grúas de las 7)

Fotografías 13 Enero 2015
FOTOGRAFÍAS DE TETUÁN

AMPLIAR

AMPLIAR  /  AMPLIAR
AMPLIAR

AMPLIAR

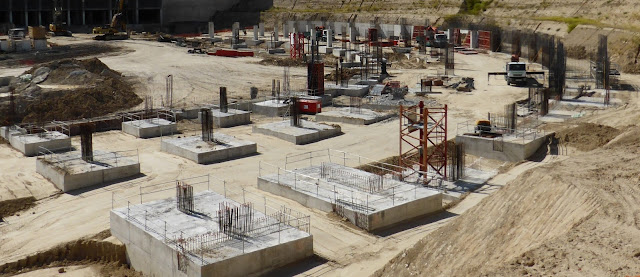

NOTA (12 de Enero 2015) : Parece que desde hoy el ritmo va a volver ser lo que era antes del frenazo de Noviembre. Según lo que nos han comentado : En el interior de la obra trabajaban 9 camiones bañera (y otros 2 más pequeños) sacando terreno. En el interior parece que han terminado las cimentaciones, porque ya está todo a su debida cota (estarían quitando la tierra de la parte del terreno de juego) y también hay algunos pilares realizados (sobre los que reposarán las vigas portagradas).
- Varias personas que viven cerca vieron los camiones entrar y salir constantemente, algo que no sucedía antes que hoy y bastantes más coches de trabajadores aparcados en la entrada de lo que venía siendo habitual. La grúas-torre parece que hoy trabajan por ahora las del Norte, junto a los brazos de grúas-torre móviles más pequeños.
